Phường Trung Thành: Kiểm điểm tiến độ triển khai các dự án và giải ngân vốn đầu tư công
Sáng ngày 08/4, UBND phường Trung Thành tổ chức Hội nghị kiểm điểm tiến độ triển khai thực hiện các dự án và giải ngân vốn đầu tư công trên địa bàn phường.

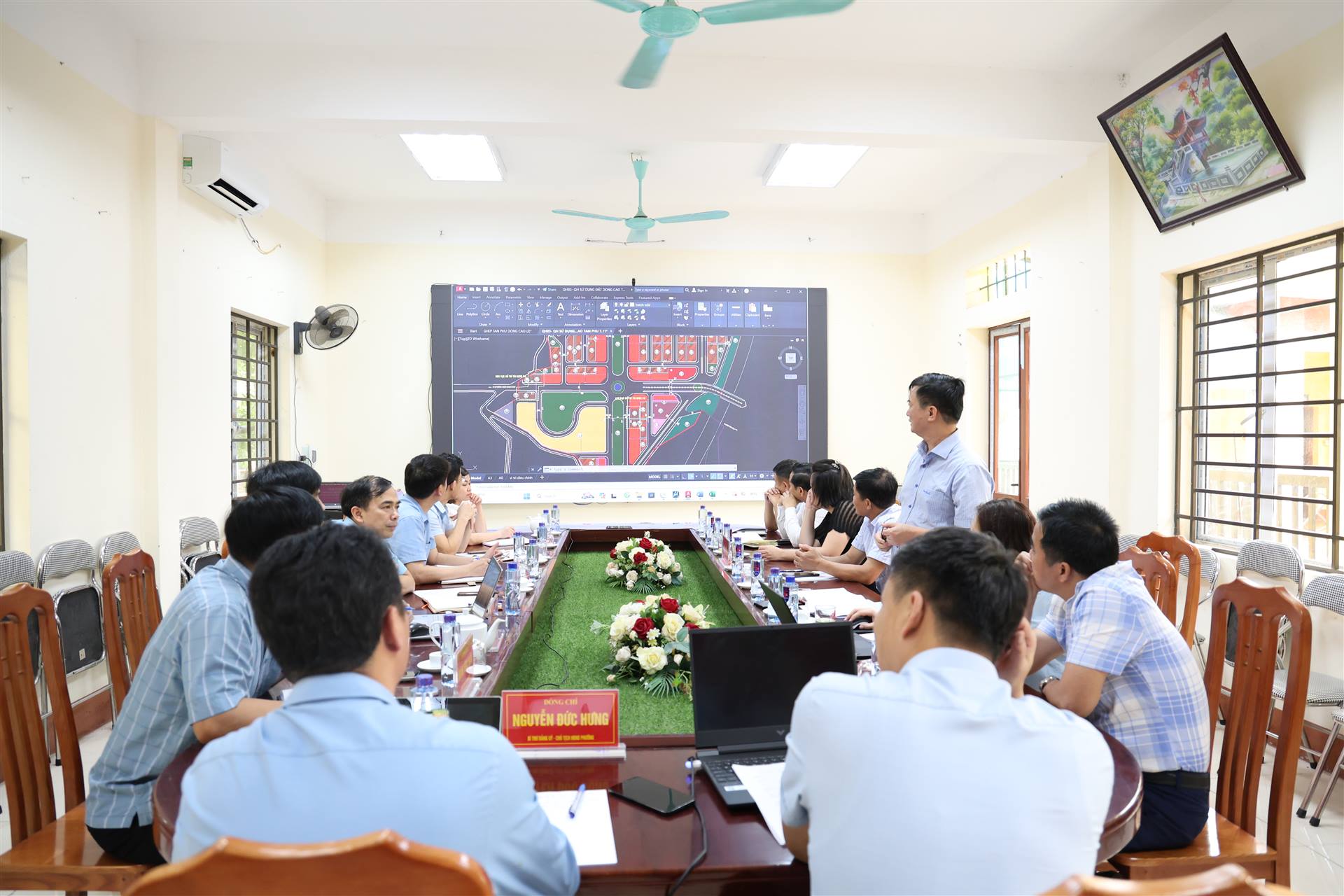

Hình ảnh cácđại biểu tham dự hội nghị kiểm điểm tiến độ triển khai thực hiện các dự án và giải ngân vốn đầu tư công trên địa bàn phường.

Đồng chí Nguyễn Văn Nghĩa - Phó Bí thư, Chủ tịch UBND phường, Chủ trì hội nghị phát biểu chỉ đạo các nội dung tại hội nghị

Các đại biểu Chi nhánh Trung tâm Phát triển quỹ đất khu vực III
Các đại biểu Lãnh đạo UBND phường, Lãnh đạo cơ quan chuyên môn thuộc UBND phường Trung Thành tham dự hội nghị
Tham dự hội nghị có đồng chí Nguyễn Đức Hưng – Bí thư Đảng ủy, Chủ tịch HĐND phường; đồng chí Nguyễn Văn Nghĩa – Phó Bí thư Đảng ủy, Chủ tịch UBND phường, chủ trì hội nghị; đồng chí Hoàng Ngọc Huân – Ủy viên Ban Thường vụ Đảng ủy, Phó Chủ tịch UBND phường; cùng lãnh đạo Phòng Kinh tế, Hạ tầng và Đô thị, Văn phòng HĐND và UBND, Ban Quản lý dự án và các đơn vị liên quan.
Đồng chí Nguyên Văn Kỳ - Ủy viên BCH Đảng bộ, Trưởng phòng Kinh tế - Hj tầng và Đô thị phường báo cáo các nội dung tại hội nghị
Đồng chí Hoàng Ngọc Huân - Ủy viên BTV Đảng ủy, Phó Chủ tịch UBND phường phát biểu thảo luận tại hội nghị
Tại hội nghị, các đại biểu đã nghe báo cáo về công tác thu hồi đất, bồi thường, hỗ trợ và tái định cư phục vụ giải phóng mặt bằng đối với các dự án trên địa bàn phường. Hiện nay, phường Trung Thành đang triển khai thực hiện 02 dự án trọng điểm gồm: Dự án Khu đô thị Đông Cao – Tân Phú và Dự án Khu đô thị City Home.
Đối với Dự án Khu đô thị Đông Cao – Tân Phú, tổng quy mô 41,24 ha liên quan đến khoảng 600 hộ dân. Đến nay đã thực hiện giao đất 2 đợt với diện tích 20,72 ha; diện tích còn lại cần giải phóng mặt bằng là 19,08 ha. Công tác chi trả bồi thường, hỗ trợ đã được triển khai một phần, tuy nhiên vẫn còn tồn tại một số khó khăn như vướng mắc về hồ sơ pháp lý đất đai, một số hộ dân chưa đồng thuận kê khai, còn các trường hợp phải di dời mộ và tài sản.
Ông Nguyễn Khắc Việt - Phó Giám đốc Công ty Cổ phần Hạ tầng Thanh Nguyên báo cáo các nội dung tại hội nghị
Đối với Dự án Khu đô thị City Home, tổng diện tích thu hồi 48,14 ha, trong đó địa bàn phường Trung Thành là 11,65 ha. Đến nay đã thực hiện kê khai, kiểm đếm được 7,0 ha đất nông nghiệp, đạt 59,5%; có 123/172 hộ thực hiện kê khai, đạt 71,5%. Công tác chi trả bồi thường bước đầu được triển khai, đồng thời đã hoàn thành việc di chuyển 10/10 ngôi mộ theo kế hoạch.
Tuy nhiên, quá trình thực hiện vẫn còn một số khó khăn như nhiều hộ chưa cung cấp đầy đủ giấy tờ liên quan đến quyền sử dụng đất, một số trường hợp phải hoàn thiện thủ tục thừa kế. Trước thực tế đó, hội nghị đã đề ra các giải pháp trọng tâm như tăng cường công tác tuyên truyền, vận động nhân dân; phối hợp chặt chẽ với các đơn vị chuyên môn trong đo đạc, kiểm đếm; đẩy nhanh tiến độ hoàn thiện hồ sơ, phương án bồi thường, hỗ trợ và tái định cư.
Đồng chí Nguyễn Đức Hưng – Bí thư Đảng ủy, Chủ tịch HĐND phường phát biểu chỉ đạo tại Hội Nghị
Phát biểu chỉ đạo tại hội nghị, đồng chí Nguyễn Đức Hưng – Bí thư Đảng ủy, Chủ tịch HĐND phường nhấn mạnh yêu cầu các đơn vị, bộ phận liên quan cần tập trung cao độ, quyết liệt trong triển khai nhiệm vụ; kịp thời tháo gỡ khó khăn, vướng mắc; bảo đảm quyền lợi hợp pháp của người dân, đồng thời đẩy nhanh tiến độ giải phóng mặt bằng, góp phần thực hiện hiệu quả các dự án phát triển kinh tế - xã hội trên địa bàn.
Hội nghị cũng thống nhất lộ trình cụ thể trong thời gian tới, phấn đấu hoàn thành các bước kê khai, kiểm đếm, phê duyệt phương án bồi thường và bàn giao mặt bằng theo kế hoạch đề ra trong năm 2026.
Hội nghị kết thúc trong tinh thần nghiêm túc, trách nhiệm và quyết tâm cao của các đại biểu tham dự.
